國投南陽電廠一期(2×1000MW)工程樁基工程施工A標段
9/7/2020 5:37:24 PM
國投南陽發電廠一期工程建設2×1000MW超超臨界燃煤機組,二期工程計劃建設2×1000MW超超臨界燃煤供熱機組。工程場地位于南陽市內鄉縣湍東鎮東北部,本期為一期工程施工部位包括:1號機組汽機房區(包括1號機汽機房、汽輪發電機等樁基),1號機組鍋爐區(包括鍋爐本體和爐后區的鍋爐、風機、除塵器、煙道支架、脫硫等建構筑物),1號機組除氧煤倉區,除灰建(構)筑物,集中控制樓基礎樁基,1號冷卻塔樁基、煙囪樁基,以及其他附屬建(構)筑物、轉運站及運煤棧橋支架等樁基。
本項目包括樁基施工及鑿樁頭、配合樁基檢測等施工任務,其中旋挖成孔灌注樁約2628根,理論方量30748m3。聲測管埋設樁占全部灌注樁總數量的5%。業主計劃的開竣工日期為2016年03月18日-2016年09月16日。

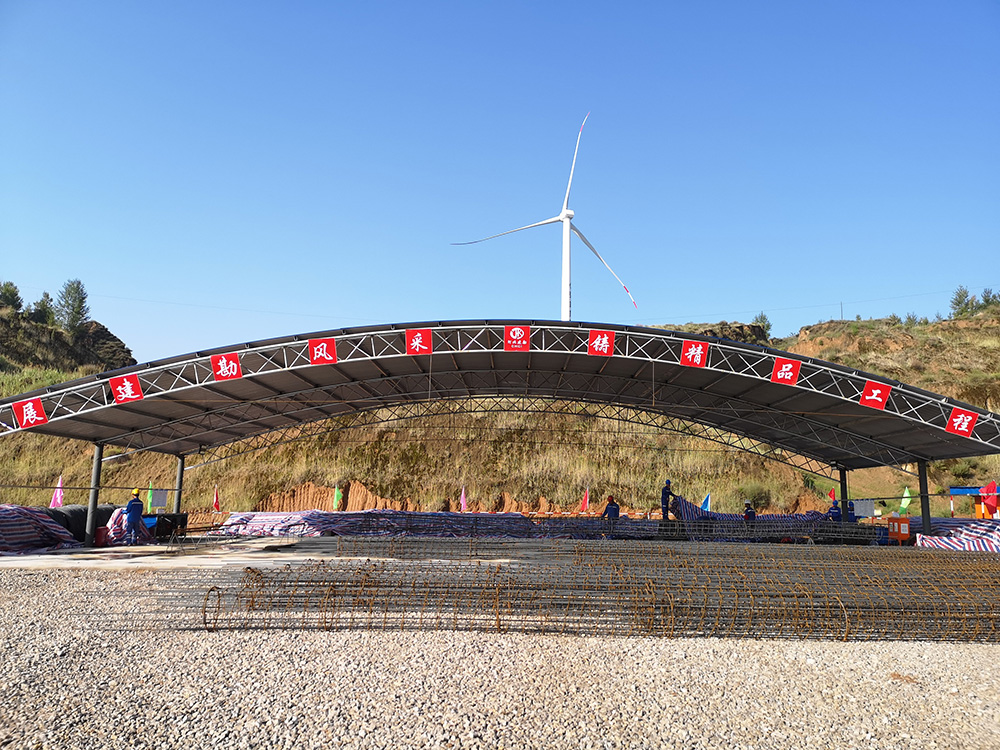

根據場地地質情況,我公司采用旋挖干法成孔施工工藝進行施工,施工過程中投入旋挖鉆機4臺、高峰期投入勞動力100余人。在我公司的進行組織下,工程于2016年3月18日開工,期間由于不可抗力原因導致設備及人員多次進場,于2017年5月10日正式施工完畢。經相關單位檢測,工程樁合格率達100%,圓滿地完成了施工任務。
