國能湖南岳陽電廠2×1000MW新建工程樁基施工A標段
8/8/2022 10:58:41 AM

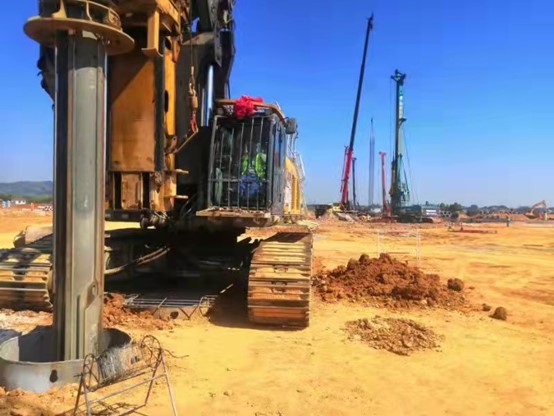

本項目位于岳陽市華容縣,由國家能源集團岳陽發電有限公司投資建設,我公司負責本項目鉆孔混凝土灌注樁和CFG樁(C20素混凝土填料)施工,最終完成混凝土灌注樁1900余根,CFG樁1600余根。
本項目是湖南省重點工程。我公司自承接本項目樁基施工A標段后,各級領導高度重視,組建了精干的項目管理團隊,克服了新冠疫情和工期緊、任務重等困難,不分晝夜、加班加點的艱苦奮戰,在業主方、監理方的大力支持和幫助下,項目部全體員工團結一心、精心策劃、合理安排,克服了種種困難,確保安全質量,于2021年09月22日正式開工,2021年12月31日完工,歷時101天,圓滿完成了施工任務。
本工程主控項目全部合格,一般項目滿足規范要求。經檢測本工程樁基合格率100%,其中,對全場設計等級為甲級的灌注樁按照1%進行靜載檢測,10%進行聲波檢測,另20%進行低應變檢測;對全場設計等級為乙級的灌注樁按照5%進行高應變檢測,30%進行低應變檢測;CFG樁復合地基承載力檢驗采用復合地基載荷試驗和單樁靜載荷試驗,試驗數量不少于1%,按照10%進行低應變檢測,檢測結果均滿足設計要求。
