甘肅國能靖遠風電項目風電場及配套110kV輸變電工程賀寨柯風電場風機基礎及樁基工程

12/5/2022 2:21:38 PM

  本風電場工程位于甘肅省白銀市靖遠縣,受國電甘肅新能源有限公司委托,我公司負責本項目樁基施工。

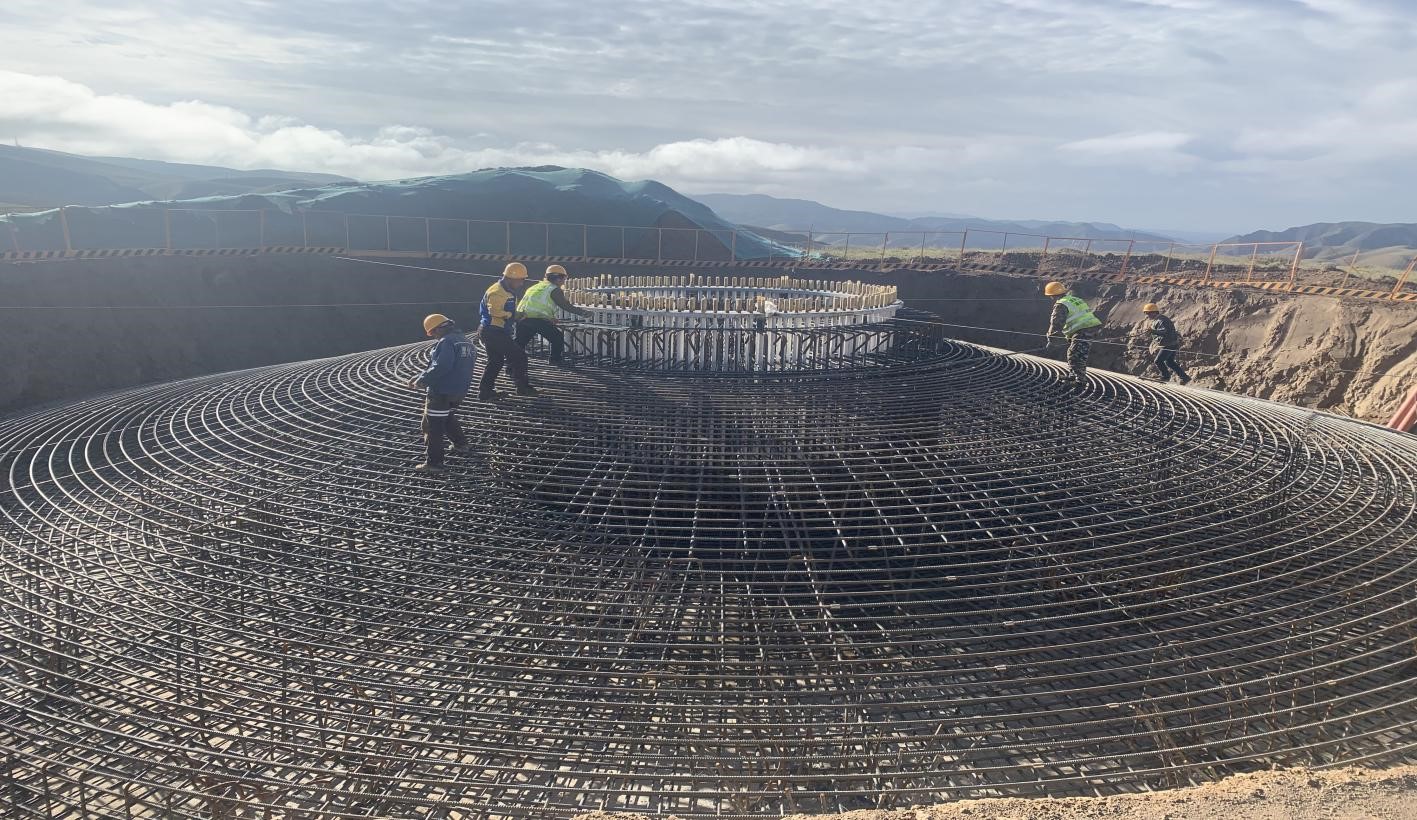

  本風電場風機基礎采用圓臺式鋼筋混凝土基礎承臺,基礎半徑約10m,高度為3m~4m。 每個風機基礎下布置20余根灌注樁,樁徑1m,樁長為17m~23m。共計完成灌注樁350余根。共安裝17臺箱式變電站,其中四個機位箱變采用天然地基、混凝土獨立基礎,基礎埋深大于1.5m;其余機位,換填(3:7灰土)現澆鋼筋混凝土承臺基礎,油池下部采用3:7灰土換填,承臺埋深約1.6m。在每臺風力發電機組基礎與箱式變基礎周圍鋪設接地網,一臺風機與一臺箱式變共同組成一個獨立接地網。接地裝置采用熱鍍鋅扁鋼、熱鍍鋅圓鋼接地極和接地模塊。
  本項目采用了可更換基礎預應力錨栓組件,解決了傳統的埋入式基礎環,預應力錨栓抗疲勞性能差,應力不均勻,不方便后期錨栓組件維修保養等問題。由于每個風機基礎混凝土用量較大,屬于大體積混凝土澆筑,為防止產生混凝土裂縫,我們嚴格控制混凝土澆筑過程中的溫度和混凝土養護過程中內外部溫差。同時,預應力錨栓組件、錨栓的垂直度和錨板的水平度控制是直接影響風機塔筒穩定性的關鍵因素,施工難度大。
  本工程于2021年06月12日開工,2021年11月05日完工,歷時147天,滿足甲方對工期的要求。在全體施工人員的共同努力下,圓滿完成全部施工任務,項目完全滿足設計和規范要求,工程質量滿足國家規范及設計要求,合格率100%。


地址:河北省石家莊市槐安西路555號

電話:0311-66723100 66723200

傳真:0311-66723277 郵編:050227

微信公眾號 官方網站
冀公網安備 13010202002201號     冀ICP備10202299號-1     版權所有:中冀建勘集團有限公司
主站蜘蛛池模板: 孟州市| 南投市| 兴国县| 普兰县| 巍山| 西华县| 东阿县| 永善县| 昆明市| 翼城县| 保德县| 三门峡市| 双流县| 凤翔县| 德保县| 永川市| 洪江市| 聂拉木县| 游戏| 普兰店市| 伊宁县| 阳春市| 丹江口市| 兴文县| 梨树县| 衢州市| 常熟市| 鄂温| 澄江县| 绥芬河市| 克山县| 福建省| 德令哈市| 筠连县| 宁蒗| 汪清县| 曲沃县| 苍梧县| 彭泽县| 承德市| 景谷|
