奧升德功能材料(連云港)有限公司年產20萬噸1,6己二胺項目基樁工程
3/13/2023 11:41:02 AM
本工程位于江蘇省連云港市,受奧升德功能材料(連云港)有限公司委托,我公司負責本項目樁基施工。
本工程分試樁部分以及工程樁部分。試樁開工日期為2022年7月26日,總工期5天;完成預應力高強混凝土管樁試驗樁PHC-600-AB-130試樁6根, 預應力高強混凝土管樁試驗樁PHC-500-AB-125試樁6根。試樁檢測包括單樁豎向抗壓靜載荷試驗6根,單樁水平靜載試驗6根。
工程樁開工日期為2022年8月11日,工期為90天。完成預應力高強混凝土管樁PHC-600-AB-130管樁400余根, 預應力高強混凝土管樁PHC-500-AB-125管樁1300余根,預應力高強混凝土管樁PHA-500-AB-125管樁380余根。

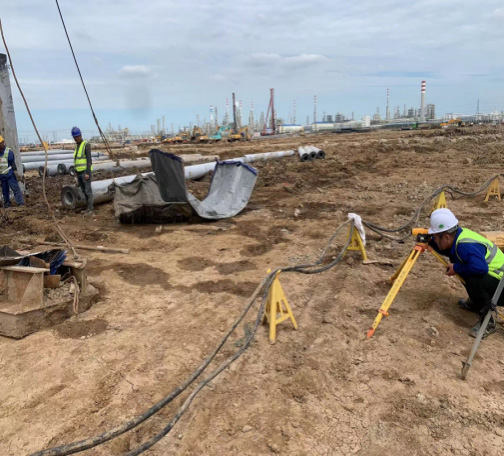

本工程場地沉陷、泥濘,樁機無法正常行走,通過積極溝通,采取措施,保證了正常施工,滿足了工期要求。此外,單個區域圖紙設計標高較多,區域劃分又不明顯,項目部人員在CAD上通過以區域劃分的形式做出顯著標明,發放給現場技術人員及樁基班組手中,做到雙向核對,對每根樁均采用逐一復測。
施工完成后,第三方檢測公司對樁基進行檢測,其中高應變檢測108根,檢測結果均滿足設計要求;低應變檢測645根,均滿足設計要求。項目施工過程中質量、安全和進度管理均得到技術組和管理組的一致好評。
